Sanieren im Industriebau ohne langen Stillstand: Bauphasen, Provisorien und Ausweichflächen

Eine Sanierung im laufenden Betrieb beginnt nicht erst mit der Baustelleneinrichtung. In Produktionshallen, Lagergebäuden oder Bürobereichen muss vorab geklärt werden, welche Abläufe weiterlaufen müssen, welche Flächen vorübergehend gesperrt werden können und welche technischen Anlagen nur kurzzeitig unterbrochen werden dürfen.

Aus der Praxis zeigt sich: Je früher Bauphasen, Provisorien und Ausweichflächen gemeinsam geplant werden, desto geringer ist das Risiko ungeplanter Stillstände. Dieser Beitrag ordnet ein, welche Fragen vor Baubeginn geklärt werden müssen und wie eine Sanierung im Industrie- und Gewerbebau strukturiert vorbereitet werden kann.

Sanierung eines Betriebsgebäudes im laufenden Betrieb

1. Sanieren im laufenden Betrieb: warum die Bauphase früh geplant werden muss

Sanierungen, Umbauten und Erweiterungen im Bestand sind organisatorisch anspruchsvoller als Neubauten auf freier Fläche. Das liegt nicht nur an der vorhandenen Bausubstanz, sondern auch am laufenden Betrieb. Während gebaut wird, müssen Mitarbeitende, Lieferverkehr, Lagerflächen, Maschinen, Haustechnik und Sicherheitsanforderungen weiter berücksichtigt werden.

Typische Risikotreiber
  • Zusätzliche Schnittstellen
  • Mehr Beteiligte
  • Unvollständige Bestandsinformationen
  • Geänderte Anforderungen
  • Komplexe Entscheidungswege

Besonders relevant wird das bei Bereichen, die für Produktion, Logistik, Energieversorgung, Brandschutz oder interne Verkehrswege benötigt werden.

Die Bauphase sollte deshalb bereits in der Projektvorbereitung als eigener Planungsbereich behandelt werden. Vor dem Baustart muss feststehen, welche Betriebsfunktionen durchgehend verfügbar bleiben, welche Bereiche zeitweise geräumt werden können und welche Abschaltungen nur in definierten Zeitfenstern möglich sind. Ebenso wichtig ist die Prüfung, ob bauliche Änderungen Auswirkungen auf Arbeitsstätten, Betriebsanlagen oder bestehende Sicherheitskonzepte haben. Für Unternehmen bedeutet das, dass eine Sanierung nicht nur einen Bauzeitenplan benötigt, sondern eine abgestimmte Betriebs-, Sicherheits- und Logistikplanung.

Gerade bei Bauprojekten im laufenden Betrieb zeigt sich, warum diese frühe Abstimmung so wichtig ist. Eine Untersuchung zu großen Hochbauprojekten nennt bei Bestandsbauprojekten mit laufendem Betrieb besonders häufig Bedarfsänderungen und Bausubstanzrisiken als zentrale Risikofaktoren.

65 %

der untersuchten Bestandsbauprojekte mit laufendem Betrieb nannten Bedarfsänderungen und Bausubstanzrisiken als Risikofaktor — jeweils 11 von 17 Projekten. Quelle: TU Braunschweig / BBSR, RiMaBau-Endbericht · Mehrfachnennungen, 17 Projekte, als Tendenz zu lesen

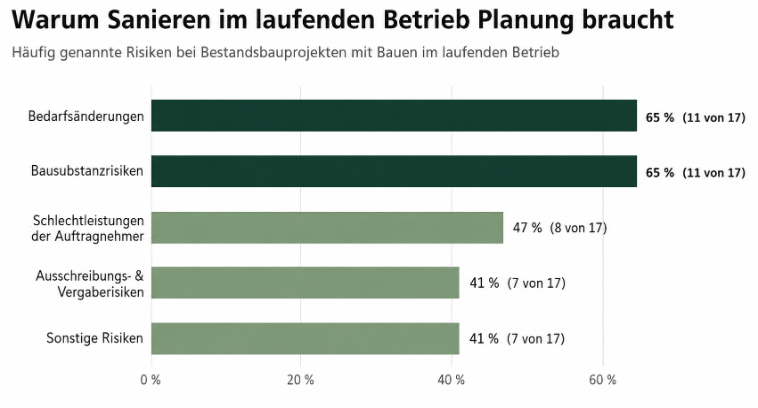

Balkendiagramm: Häufig genannte Risiken bei Bestandsbauprojekten mit Bauen im laufenden Betrieb — Bedarfsänderungen 65 Prozent, Bausubstanzrisiken 65 Prozent, Schlechtleistungen der Auftragnehmer 47 Prozent, Ausschreibungs- und Vergaberisiken 41 Prozent, sonstige Risiken 41 Prozent
Häufig genannte Risiken bei Bestandsbauprojekten mit Bauen im laufenden Betrieb. Mehrfachnennungen, 17 Projekte, als Tendenz zu lesen. Eigene Darstellung nach TU Braunschweig / BBSR, RiMaBau-Endbericht

Der Bauablauf muss deshalb auf neue Erkenntnisse im Bestand reagieren können, ohne den laufenden Betrieb unnötig zu unterbrechen. Bauphasen, Provisorien und Ausweichflächen werden damit zu einem wesentlichen Teil der Projektsteuerung — und nicht zu einer Aufgabe, die erst während der Ausführung gelöst werden sollte.

2. Bauphasen sinnvoll strukturieren

Eine gute Bauphasenplanung beschreibt nicht nur, wann welches Gewerk arbeitet. Im laufenden Betrieb muss jede Phase auch zeigen, welcher Teil des Gebäudes nutzbar bleibt und welche Funktionen verlagert werden. Typische Schritte sind:

  1. Abschnitt freiziehen
  2. Baustelle sichern
  3. Provisorische Medienversorgung
  4. Bauleistung ausführen
  5. Technische Inbetriebnahme
  6. Rückumzug in den sanierten Bereich

Erst wenn diese Schritte zusammen betrachtet werden, entsteht ein Ablauf, der Bau, Betrieb, Logistik und Sicherheit miteinander verbindet.

Bei größeren oder sicherheitsrelevanten Baustellen kommt die Sicherheits- und Gesundheitskoordination hinzu. Der Sicherheits- und Gesundheitsschutzplan wird bereits in der Vorbereitungsphase erstellt und bei Änderungen angepasst. Er beschreibt unter anderem den zeitlichen Ablauf der Arbeiten, gegenseitige Gefährdungen, gemeinsame Einrichtungen, Schutzmaßnahmen und Verantwortlichkeiten.

Pflicht für den Bauherrn: Das Baukoordinationsgesetz verlangt bei entsprechenden Baustellen einen Sicherheits- und Gesundheitsschutzplan. Für Sanierungen im laufenden Betrieb ist das besonders relevant, weil sich Baustelle und Betriebsbereich räumlich oder organisatorisch berühren können.

Die Bauphasenplanung wird damit zu einem zentralen Werkzeug, um Zuständigkeiten, Sperrungen, Wegeführungen und sichere Übergaben festzulegen.

3. Provisorien als Teil der Sanierungsplanung

Provisorien sind bei Sanierungen im laufenden Betrieb kein Nebenthema. Sie entscheiden oft darüber, ob ein Unternehmen während der Bauzeit arbeitsfähig bleibt. Dazu gehören:

  • Temporäre Zugänge und Ersatzwege
  • Staubwände und Baustrom
  • Provisorische Medienführungen
  • Ersatzflächen oder Container für Büro- und Sozialbereiche
  • Vorübergehende Anpassungen bei Brandschutz und Fluchtwegen

Solche Lösungen dürfen nicht erst entstehen, wenn ein Bereich bereits gesperrt ist. Sie müssen vor Beginn der Bauphase geplant, geprüft und in den Terminablauf aufgenommen werden. Ein Provisorium ist damit keine kurzfristige Notlösung, sondern ein geplanter Übergangszustand.

Besonders sorgfältig müssen Provisorien dort behandelt werden, wo sie Sicherheit, Arbeitsbedingungen oder betriebliche Abläufe betreffen. Fluchtwege, Verkehrswege, Beleuchtung, Sanitärbereiche und Aufenthaltsräume müssen auch während der Bauzeit nutzbar und nachvollziehbar organisiert sein. Temporäre Bürocontainer, Schichtbüros, Leitstände oder Besprechungsräume brauchen sichere Zugänge, ausreichend Platz und eine klare Einbindung in die täglichen Abläufe. Im Industrie- und Gewerbebau betrifft das häufig auch produktionsnahe Arbeitsplätze, die während einzelner Bauabschnitte verlagert oder technisch angebunden werden müssen.

4. Ausweichflächen für Produktion, Lager und Büro

Betriebsgebäude während einer Umbaumaßnahme

Ausweichflächen lassen sich nicht allein über Quadratmeter planen. Eine Fläche ist erst dann geeignet, wenn sie zur vorgesehenen Nutzung passt. Für Lagerbereiche zählen Tragfähigkeit, Zufahrt, Brandschutz, Materialfluss und die Nähe zu Produktion oder Versand. Für Büro- und Sozialbereiche sind sichere Wege, Raumqualität, Sanitärbereiche und technische Ausstattung relevant. In produktionsnahen Bereichen kommen Medienanschlüsse, Maschinenstandorte, interne Logistik und Schutzmaßnahmen gegen Staub oder Lärm hinzu. Deshalb sollten Ausweichflächen früh in die Termin- und Kostenplanung aufgenommen werden.

In der Praxis können interne Flächen vorübergehend umgenutzt, bestehende Bereiche abschnittsweise freigezogen oder Containerlösungen eingesetzt werden. Bei größeren Eingriffen kann auch eine angemietete Fläche außerhalb des Standorts notwendig werden. Entscheidend ist die saubere Einbindung in den Bauablauf. Jede Verlagerung braucht Zeit für Räumung, Transport, technische Anpassung, Inbetriebnahme und spätere Rückverlagerung. Wird dieser Aufwand nicht realistisch eingeplant, entstehen Verzögerungen oft nicht durch die eigentliche Bauleistung, sondern durch ungeklärte Übergänge zwischen Baustelle und Betrieb.

5. Schnittstellen zwischen Baustelle und laufendem Betrieb

Die größte Herausforderung bei Sanierungen im laufenden Betrieb liegt häufig an den Schnittstellen. Bauunternehmen, interne Instandhaltung, Produktion, Lager, Logistikdienstleister und Facility Management arbeiten zeitweise parallel am selben Standort. Dadurch entstehen gemeinsame Wege, geteilte Flächen, wechselnde Sperrzonen und unterschiedliche Sicherheitsanforderungen. Diese Schnittstellen brauchen klare Zuständigkeiten, abgestimmte Kommunikation und geregelte Freigaben. Besonders sensible Arbeiten, etwa Medienabschaltungen, Heißarbeiten oder Eingriffe in Fluchtwege und Brandschutzsysteme, sollten nur in definierten Zeitfenstern erfolgen.

Baustellenlogistik und betriebliche Verkehrsführung müssen dabei zusammen geplant werden. Lieferverkehr, Staplerwege, Mitarbeitendenwege, Kranbereiche, Lagerflächen und Entsorgungswege verändern sich je nach Bauphase. Ein phasenbezogener Flächenplan legt fest, welche Bereiche wann genutzt, gesperrt, gereinigt oder wieder freigegeben werden. Auch Staub, Lärm und Brandgefahren müssen in diese Planung einbezogen werden, weil sie angrenzende Arbeitsbereiche belasten oder laufende Prozesse stören können. Eine gute Schnittstellenkoordination reduziert damit nicht nur Sicherheitsrisiken, sondern auch ungeplante Unterbrechungen im Betrieb.

6. Planung, Steuerung und Umsetzung einer Sanierung aus einer Hand mit Ingeba

Bei Sanierungen im laufenden Betrieb hängt die Qualität des Projekts stark von der Koordination ab. Bauphasen, Provisorien, Ausweichflächen, Behördenabstimmung und betriebliche Abläufe müssen zusammengeführt werden, bevor die eigentliche Bauausführung beginnt. Je mehr Beteiligte und Schnittstellen ein Projekt hat, desto wichtiger wird eine klare Verantwortungsstruktur. Als Generalübernehmer bündelt Ingeba Architekturplanung, Projektsteuerung, Behördenabwicklung und Bauausführung in einer durchgängigen Projektorganisation. Das verpflichtende Baukoordinationsgesetz und der Sicherheits- und Gesundheitsschutzplan werden dabei von Ingeba eingehalten und überwacht.

Für Sanierungen, Umbauten und Erweiterungen bestehender Industrie- und Gewerbebauten ist diese Struktur besonders relevant. Provisorien müssen rechtzeitig geplant, Ausweichflächen funktional eingebunden und Bauabschnitte so abgestimmt werden, dass der Betrieb möglichst stabil bleibt. Die schlüsselfertige Umsetzung mit Fixpreis- und Fixtermin-Garantie schafft dabei einen verbindlichen Rahmen für Projekte, bei denen Bauzeit, Kosten und laufende Nutzung eng miteinander verbunden sind. Sanierung bedeutet in diesem Zusammenhang nicht nur bauliche Erneuerung, sondern eine kontrollierte Projektabwicklung im Bestand.

7. Häufige Fragen zur Sanierung im Industriebau und Gewerbebau

Was ist der Unterschied zwischen Sanierung und Umbau eines Betriebsgebäudes?

Sanierung ist ein Sammelbegriff und im oberösterreichischen Baurecht nicht eigens definiert. Rechtlich zählt, wie weit der Eingriff geht. Ein Umbau liegt vor, wenn ein Gebäude so weitgehend verändert wird, dass es ganz oder in größeren Teilen als ein anderes anzusehen ist. Von einer größeren Renovierung spricht das Oö. Bautechnikgesetz, wenn mehr als 25 % der Gebäudehülle erneuert werden. Von dieser Einordnung hängt ab, welches Verfahren nötig ist.

Braucht die Sanierung einer Betriebshalle eine Baubewilligung?

Das hängt vom Umfang ab. Ein Umbau ist in Oberösterreich bewilligungspflichtig. Eine größere Renovierung muss der Baubehörde angezeigt werden. Dasselbe gilt für Änderungen, die sich auf tragende Bauteile oder den Brandschutz auswirken oder das Aussehen des Gebäudes wesentlich verändern. Ein reiner Innenausbau ohne solche Auswirkungen ist bewilligungsfrei. Ändern sich Maschinen, Abläufe oder Emissionen, kann zusätzlich eine gewerberechtliche Genehmigung für die geänderte Betriebsanlage nötig sein.

Müssen bei der Sanierung einer Bestandshalle alle heutigen Vorschriften erfüllt werden?

Nicht automatisch für das ganze Gebäude. Nach der Arbeitsstättenverordnung dürfen ältere Arbeitsstätten unter bestimmten Voraussetzungen in ihrer bestehenden Ausführung weiter genutzt werden, auch wenn sie einzelnen heutigen Vorgaben nicht entsprechen. Wird ein Teil erneuert oder verändert, muss dieser Teil die aktuellen Anforderungen erfüllen. Die Barrierefreiheit gilt bei Um- und Zubauten in Oberösterreich nur für die betroffenen Gebäudeteile. Für den Brandschutz enthält die OIB-Richtlinie 2 eigene Regeln für Bauführungen im Bestand.

Worauf ist bei Asbest in älteren Industriehallen zu achten?

Asbesthaltige Baustoffe wurden vor allem zwischen 1950 und 1990 verbaut, etwa in Dach- und Fassadenplatten aus Asbestzement, in Rohrisolierungen, Bodenbelägen und Klebern. Bei Hallen aus dieser Zeit sollte vor Baubeginn geklärt sein, ob solche Materialien betroffen sind. Asbestarbeiten müssen vor Beginn dem Arbeitsinspektorat gemeldet werden. Seit 2026 dürfen sie nur noch von dafür ermächtigten Unternehmen durchgeführt werden. Beides wirkt sich auf Terminplan und Bauphasen aus.

Ab wann braucht die Sanierung eines Betriebsgebäudes einen Baustellenkoordinator?

Sobald Beschäftigte mehrerer Unternehmen gleichzeitig oder nacheinander auf der Baustelle arbeiten, muss der Bauherr einen Planungs- und einen Baustellenkoordinator bestellen. Bei Hallensanierungen mit mehreren Gewerken ist das die Regel. Dauert die Baustelle länger als 30 Arbeitstage mit mehr als 20 gleichzeitig Beschäftigten oder umfasst sie mehr als 500 Personentage, ist zusätzlich eine Vorankündigung an das Arbeitsinspektorat nötig, spätestens zwei Wochen vor Beginn. Für diese Baustellen und für besonders gefährliche Arbeiten ist ein Sicherheits- und Gesundheitsschutzplan vorgeschrieben.

Wer ist für die Sicherheit verantwortlich, wenn Baufirmen im laufenden Betrieb arbeiten?

Beide Seiten. Arbeiten Beschäftigte mehrerer Arbeitgeber in derselben Arbeitsstätte, müssen diese nach dem ArbeitnehmerInnenschutzgesetz zusammenarbeiten, ihre Tätigkeiten abstimmen und einander über Gefahren informieren. Der Betrieb muss betriebsfremde Arbeiter über die Gefahren am Standort unterweisen und Schutzmaßnahmen gemeinsam mit deren Arbeitgebern festlegen. Jedes Unternehmen bleibt daneben für seine eigenen Beschäftigten verantwortlich.

Wann ist bei der Sanierung eines Betriebsgebäudes ein Energieausweis nötig?

In Oberösterreich bei jedem Zu- oder Umbau und bei einer größeren Renovierung. Eine größere Renovierung liegt vor, wenn mehr als 25 % der Gebäudehülle erneuert werden und die Kosten mindestens 25 % des Gebäudewerts erreichen. Der Energieausweis muss von einer befugten Person ausgestellt werden und gilt zehn Jahre. Ausnahmen für einzelne Gebäudearten sind möglich.

Gibt es Förderungen für die thermische Sanierung von Betriebsgebäuden?

Ja. Der Bund fördert über die Umweltförderung die thermische Sanierung von Gebäuden, die überwiegend betrieblich genutzt werden, etwa die Dämmung von Dach und Außenwänden oder den Tausch von Fenstern und Außentüren. Voraussetzung ist unter anderem, dass der Bestand der Energieeffizienzklasse D oder schlechter entspricht. Der Antrag muss vor der ersten verbindlichen Bestellung bei der Abwicklungsstelle KPC eingereicht werden, Planungsleistungen sind davon ausgenommen. Fördersätze und verfügbare Mittel ändern sich, maßgeblich ist der aktuelle Stand bei der KPC.
